湖南省发展和改革委员会 湖南省住房和城乡建设厅关于印发《湖南省天然气输气管网建设三年行动计划(2020—2022年)》的通知

湖南省人民政府门户网站 www.hunan.gov.cn 发布时间: 2020-07-17 16:58 【字体:

湖南省发展和改革委员会

湖南省住房和城乡建设厅

关于印发《湖南省天然气输气管网建设三年

行动计划(2020—2022年)》的通知

湘发改能源〔2020203

HNPR—2020—02011

各市州人民政府,相关省直部门,各有关企业:

《湖南省天然气输气管网建设三年行动计划(2020—2022年)》已经省人民政府同意,现印发给你们,请认真组织实施。

附件:湖南省天然气输气管网建设三年行动计划(2020—2022年)

湖南省发展和改革委员会

湖南省住房和城乡建设厅

                               202042

附件

湖南省天然气输气管网建设三年行动计划

2020—2022年)

一、指导思想

以习近平新时代中国特色社会主义思想为指导,全面贯彻党的十九大和二中、三中、四中全会精神,落实省委省政府气化湖南工程战略部署,顺应油气体制改革要求,以资源为基础、市场为导向,立足当前,兼顾长远,统筹建设,分步实施,着力构建布局合理、互联互通、外通内畅、安全高效的现代天然气管网,为提高人民生活品质,改善生态环境,促进经济社会高质量发展奠定基础。

二、基本原则

(一)统筹规划、适度超前。以经济发展和产业结构调整为基础,以天然气需求变化为导向,整体谋划,城乡统筹,合理布局管网基础设施,不断扩大管网覆盖范围,优化能源结构,稳定天然气供应。

(二)优化布局、气源同步。严格遵守生态环保及土地利用政策规定,统筹考虑拓宽气源、合理输配、扩大消费,抓住新疆煤制气外输管道及广西支干线、省际联络管网建设机遇,合理布局管网走向,有序推进下游支线管网建设。

(三)安全稳定、智慧高效。创新管网建设、运行安全管理技术手段,提升智能化水平,推动信息网络互联,形成全面、高效、先进、稳定的管网建设运行机制。

三、建设目标

20202022年计划建设30条管道,建设总里程约1280公里,计划投资60.27亿元(详见附表)。国家支干线方面:建成新气管道广西支干线,湖南段里程约245公里,计划投资24.5亿元。省内支干线方面:续建完成管道8条,建成总里程约569.4公里,计划投资16.11亿元;新建管道15条,建成12条,建成总里程约466公里,计划投资19.66亿元;适时开展6条备选管道前期工作,具备条件时纳入本轮三年行动计划开工建设。

本轮三年行动计划完成后,到2022年,全省天然气管网里程约达3900公里,14个市州中心城市全部管道气化,长沙、湘潭、岳阳、常德、株洲、衡阳、娄底7市管道气县县通、全覆盖,全省管道气化县(市、区)由69个增加至95个,县县通完成率达到78%

四、建设任务与实施主体

由湘投控股集团有限公司继续履行气化湖南工程投资、建设、管理和运行职责,省天然气公司、省天然气管网公司、湘投天然气投资公司3家平台公司按本计划有序推进管网建设工作。

(一)国家支干线建设。

新气管道广西支干线由省发展和改革委协调项目业主推进建设,湖南段力争2020年开工,2022年建成,线路长度约245公里,投资约24.5亿元。

(二)省内支干线建设。

1.省天然气管网公司建设15条管道,备建2条管道:续建花垣怀化、花垣张家界、麻阳辰溪、永州邵阳、邵阳隆回洞口、桂阳郴州资兴6条管道;新开工邵东双峰、桂阳临武、凤凰湘黔界、新晃湘黔界、永州双牌、永州祁阳、永州东安、怀化芷江中方洪江、桂阳嘉禾9条管道;备建株洲醴陵、新粤浙株洲站宁乡2条管道。

2省天然气公司建设4条管道:续建衡阳炎陵管道一期工程;新开工衡阳炎陵管道二期、土桥永兴、永兴安仁3条管道。

3湘投天然气投资公司建设4条管道,备建4条管道:续建衡东大浦管道;新开工衡南衡阳、耒阳支线、祁东支线3条管道;备建安乡澧县、衡南岳屏、衡南常宁、岳阳LNG储配基地外输管道4条管道。

五、投资估算

本轮三年行动计划预计总投资约60.27亿元,其中国家支干线24.5亿元;省内支干线35.77亿元,包括省天然气管网公司约24.32亿元、省天然气公司约8.13亿元、湘投天然气投资公司约3.32亿元。

六、保障措施

(一)加强组织协调。气化湖南工程指挥部负责本轮三年行动计划实施的总体协调推进,指挥部各成员单位按照责任分工,抓好工作落实。各市州政府履行属地管理责任,进一步完善属地协调机构,积极主动协调推进项目建设。

(二)加大资金投入。建设主体要努力拓宽融资渠道,激发市场活力,积极引入社会资本、申请专项债券,增强投资能力,确保资金到位。金融机构要大力支持管网建设,给予贷款支持。

(三)优化建设环境。本轮三年行动计划项目将纳入省级重点建设项目范围。各级政府和有关部门要落实放管服工作要求,简化审批程序,开辟绿色通道,协助做好征地拆迁工作,及时化解施工矛盾,为工程建设创造良好的外部环境。

(四)加强监督考核。气化湖南工程指挥部按照三年行动计划要求制定考核办法,对任务完成情况、责任落实情况实施年度考核,考核情况全省通报,对不能按期完成年度目标任务的平台公司,不予或减少安排新的建设任务,确保本轮三年行动计划顺利推进、圆满完成。

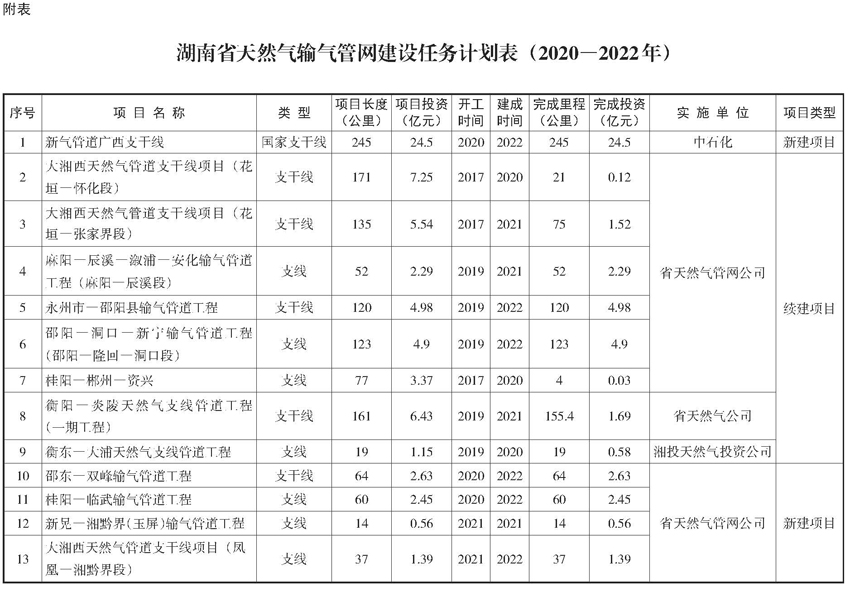

    附表:湖南省天然气输气管网建设任务计划表(2020—2022年)
